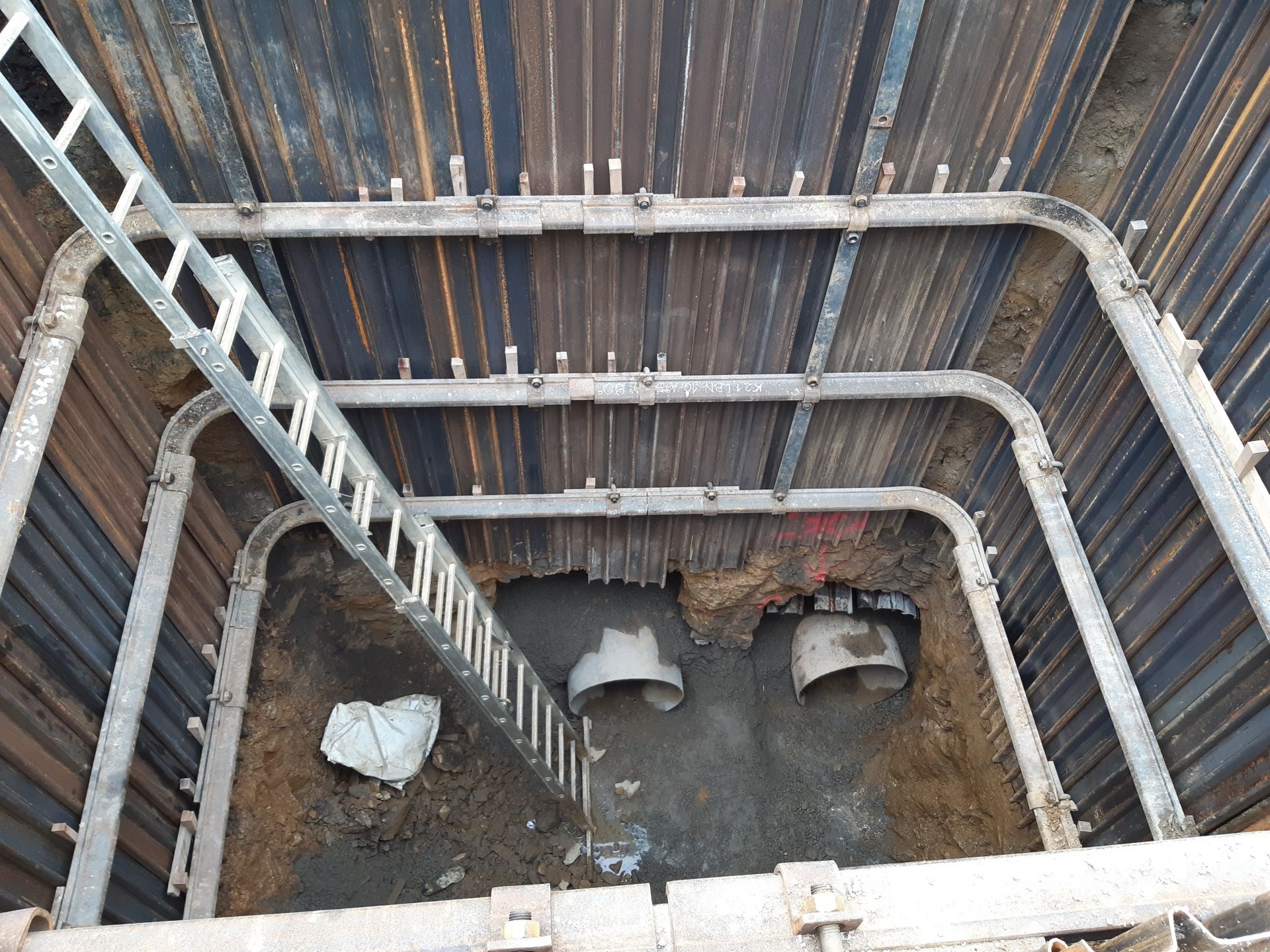

Výstavba horkovodu do Sídliště nad Lužnicí se po Vánocích naplno rozjela na několika místech plánované trasy. Po zdržení způsobeném složitým hloubením protlaků pod železničním koridorem za halou házené v Sezimově Ústí a pod ulicí Rudé Armády, kdy bylo z důvodu přítomnosti skalnatých masivů nebylo možno provést protlaky strojně, ale bylo nutno postupovat hornickým způsobem, tj. ručním kopáním v chráničce o průměru menším než 1 metr.

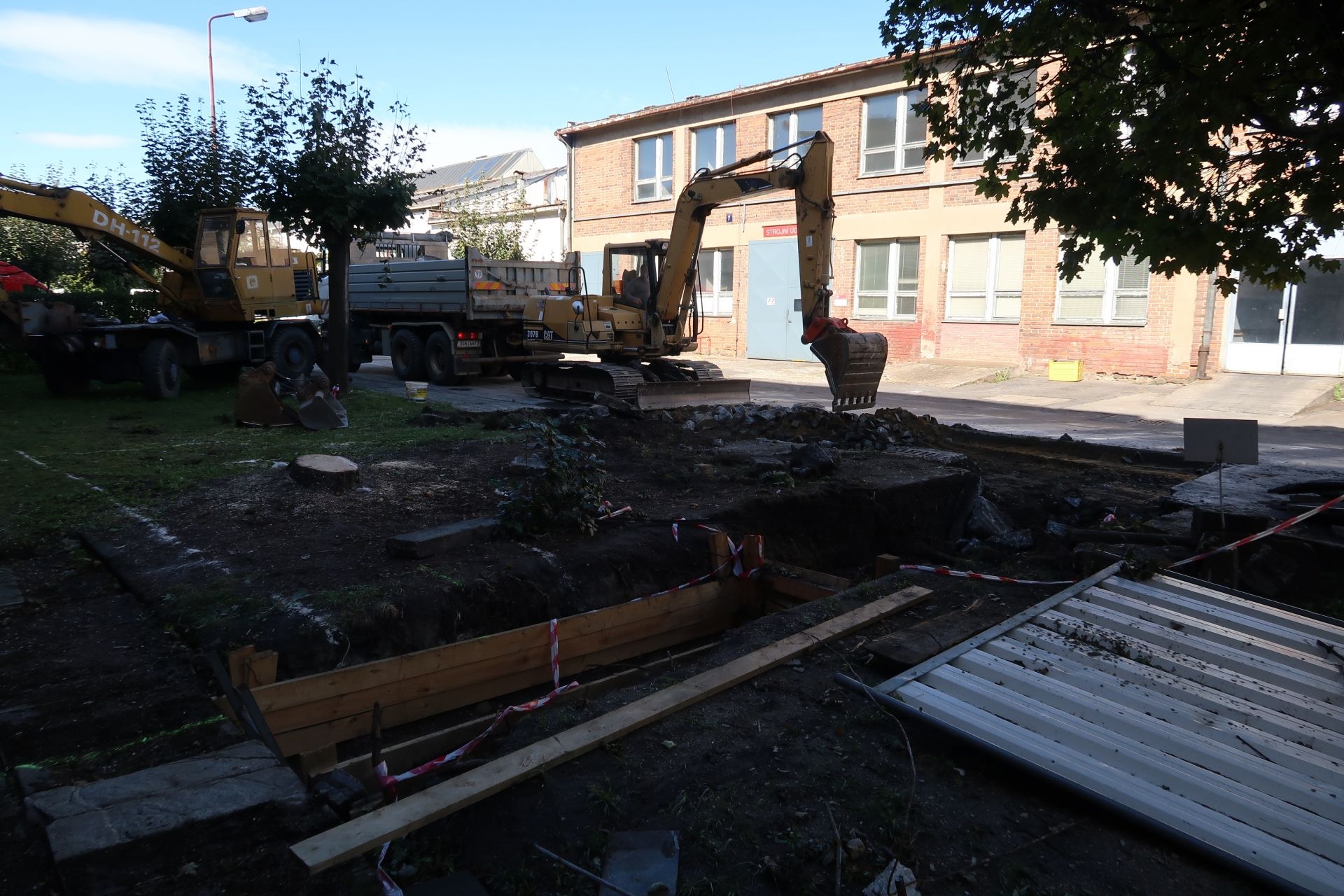

Další složité místo na trase představuje Kozský potok, pod nímž nebylo možno vybudovat protlak a v současné době provádí realizační firma překop koryta včetně provizorního převedení toku potoka. Zde fotografie z různých míst výstavby - přeložka koryta Kozského potoka, předizolované potrubí připravené ke svaření a zásypu.

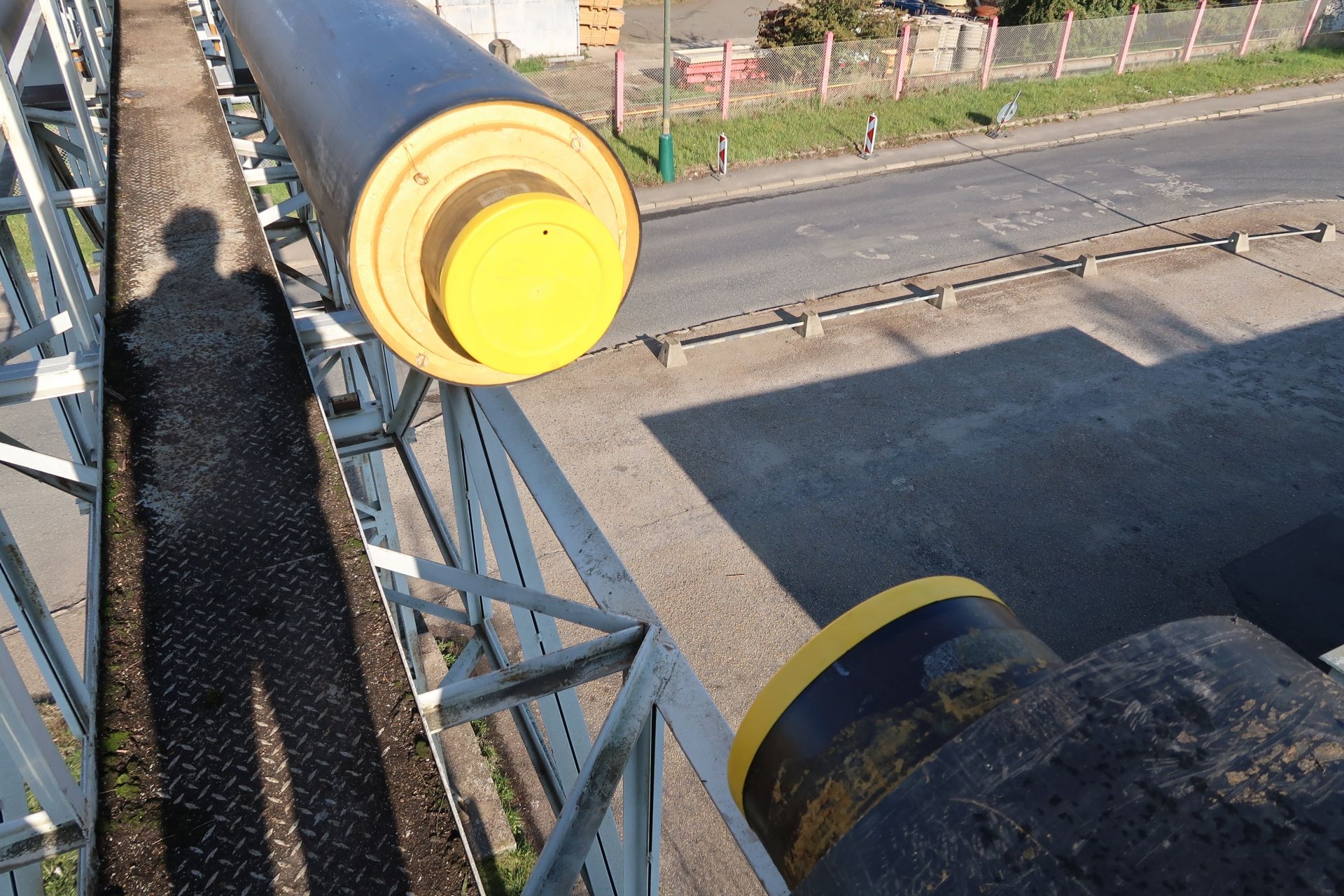

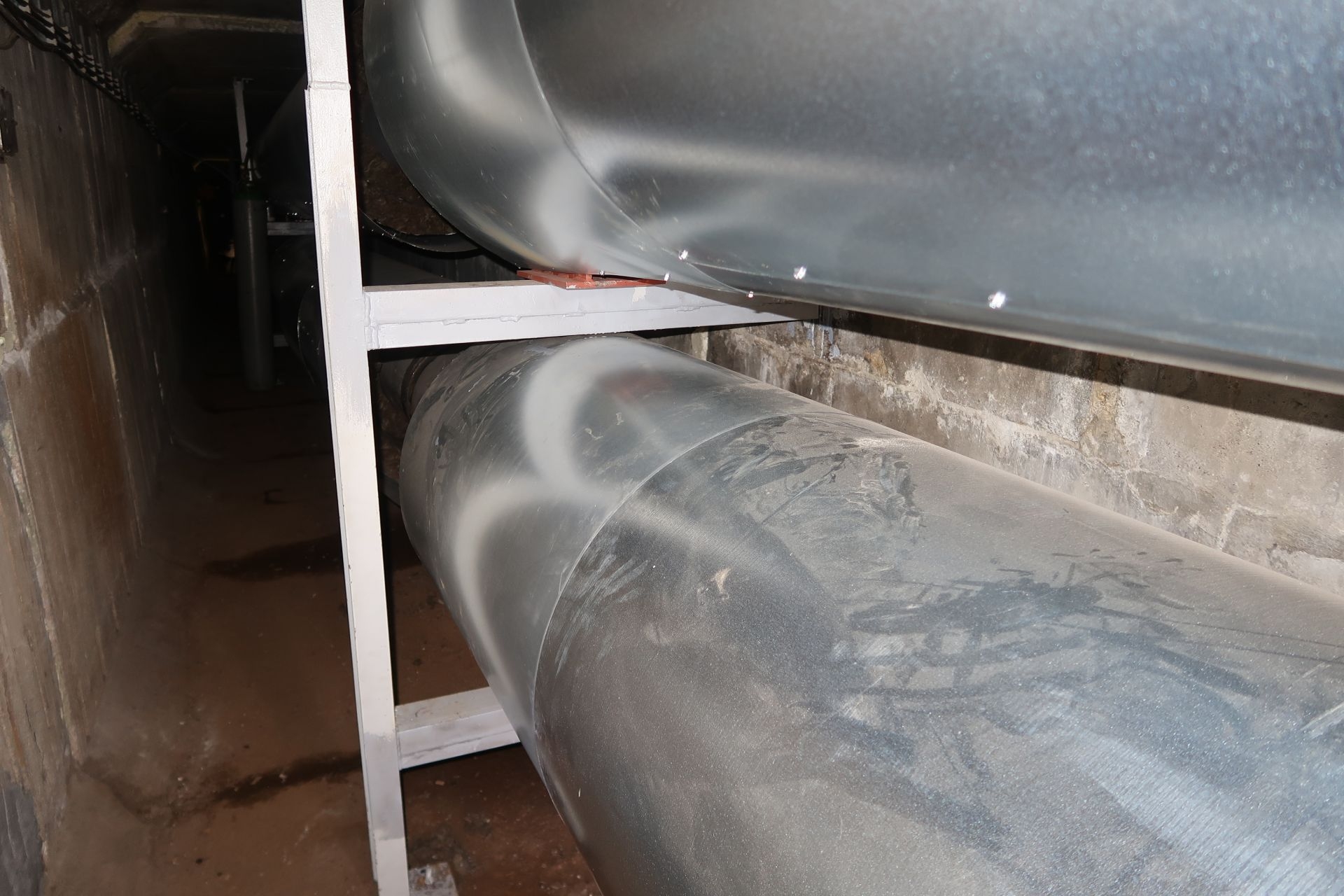

Již dokočena je výměna teplovodního potrubí v areálu Kovosvit, kudy jednak vede páteřní potrubí pro dodávky do táborských čtvrtí a jednak zde byla provedena výměna starých ztrátových rozvodů za nové.
